Politico: Tovább csúszhat Paks II. építése, 2035 körül helyezhetik üzembe az új atomerőművet

A Roszatom belső ütemterve szerint legalább két évet késhet a Paks II. atomerőmű befejezése. A Politico birtokába került dokumentum szerint a Magyarországon épülő, orosz tervezésű atomerőmű utolsó reaktorblokkjának átadását 2034. december végére tervezik, miközben korábban 2032-es befejezési dátumról beszéltek.
A Politico által megszerzett, több ezer adatból álló Excel-táblázat szerint a két új reaktor közül a második 2034. december 30-án érheti el az úgynevezett ideiglenes átvételi szakaszt. Ez az a mérföldkő, amikor a Roszatom átadná az elkészült létesítményt a magyar állami üzemeltetőnek, amely ezt követően elvégezheti a végső ellenőrzéseket.
Mindez azt jelentené, hogy a mintegy 12,5 milliárd euróra becsült beruházás teljes üzembe helyezése valószínűleg csak 2035-ben történhet meg. Ez jelentősen eltér attól, amit az Orbán-kormány még az év elején kommunikált: akkor arról beszéltek, hogy 2031 és 2032 között készülhet el az új atomerőmű.
A Politico állítása szerint a dokumentumot egy névtelenséget kérő hírszerzési tisztviselő juttatta el hozzájuk. „Ugyanez a személy korábban olyan dokumentumokat is átadott, amelyek alapján a Politico biztonsági problémákról és a Roszatom állítólagos hanyagságáról számolt be egy egyiptomi atomerőmű építésével kapcsolatban. Az egyiptomi létesítményben ugyanazt a reaktortechnológiát alkalmazzák, amelyet a Paks II.-nél is használnak” – írták.
A táblázat egyik része szerint a 6-os blokk első betonozására idén szeptemberben kerül sor. Az utolsó jelentős hatósági mérföldkövek – az üzemeltetési engedély megszerzése és a 6-os blokk ideiglenes átvétele – pedig 2034. december 30-ra vannak beütemezve. A Roszatom idén februárban közleményben jelentette be az 5-ös blokk első betonozását, de a táblázat szerint ezt a munkát már tavaly márciusban el kellett volna kezdeni. A táblázat metaadatai szerint a dokumentumot eredetileg 2015-ben hozták létre, és az elmúlt években többször is frissítették. Azt azonban nem lehet egyértelműen megállapítani, hogy mikor módosították legutóbb.
A Roszatom a Politico megkeresésére azt válaszolta, hogy nem látták a hivatkozott táblázatot, ezért azt nem is kívánják kommentálni. Ugyanakkor az orosz atomenergetikai vállalat azt közölte, hogy a magyar féllel jelenleg érvényben lévő ütemterv szerint a két reaktor a korábban meghatározott időkereten belül elkészül. Konkrét dátumot azonban nem neveztek meg. A Paks II. Atomerőmű Zrt. azt közölte, hogy a Magyar Péter vezette kormány felülvizsgálata miatt egyelőre nem kívánnak részletes információkat adni az ügyről. „A beruházás összetettségéből adódóan ez szükségszerűen időigényes folyamat, és a felülvizsgálat lezárása után részletesebb és pontosabb tájékoztatást tudunk majd adni” – közölte a vállalat szóvivője.
A Politico értesüléséről kérdést küldtünk a Gazdasági és Energetikai Minisztériumnak, amint választ kapunk, beszámolunk róla.
A Politico szerint az esetleges csúszás újabb fejezete lenne annak a késlekedéssorozatnak, ami kezdettől fogva jellemzi a projektet. A beruházásról még 2014-ben állapodott meg Orbán Viktor akkori miniszterelnök és Vlagyimir Putyin orosz elnök. Az azóta eltelt 12 évben csak keveset haladt előre a projekt, a reaktorok építése még el sem kezdődött. A tervek szerint Paks II. két új reaktora összesen 2400 megawattnyi villamosenergiát termelne, ami több, mint a jelenlegi négy blokk mintegy 2000 megawattos összteljesítménye. A meglévő blokkokat 2032 és 2037 között tervezik leállítani.

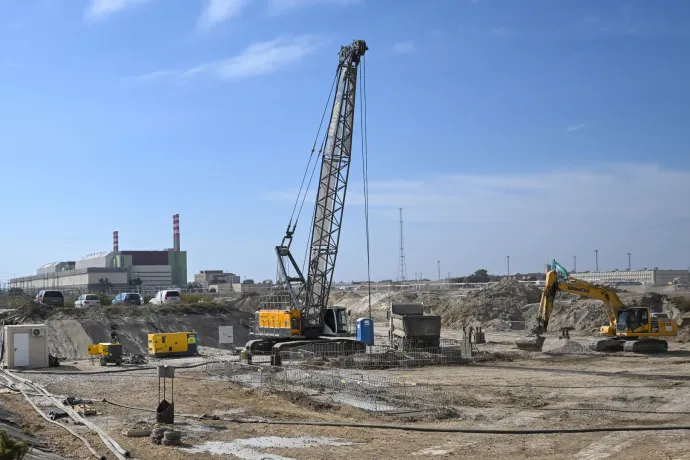

A Paks II. kivitelezését a Roszatom vezeti, magyar, francia és orosz vállalatokból álló beszállítói és kivitelezői hálózattal együttműködésben. A beruházás felügyeletét a magyar állami tulajdonban lévő Paks II. Atomerőmű Zrt. látja el. A Roszatom tájékoztatása szerint az 5-ös blokk alapozási munkálatai jelenleg 80 százalékos készültségben vannak, és az alapozást az idei év végéig befejezik. Ezt követően megkezdődhet a 6-os blokk első betonozásának előkészítése, miközben a reaktor építési gödrének kiásása jelenleg is zajlik.
A Paks II. projekt nehézségeiről a Direkt36 írt korábban részletesen. Arról, hogy mihez kezdhet a Tisza-kormány Paks II.-vel, ebben a cikkben írtunk bővebben.
